CN / EN / RU / AR / TR / ES

【欢庆七十载 建功创一流】陕西龙华集团煤业科技发展有限公司尿素综合利用项目110kV总变电站一次受电成功

时间:2023年07月01日 来源:

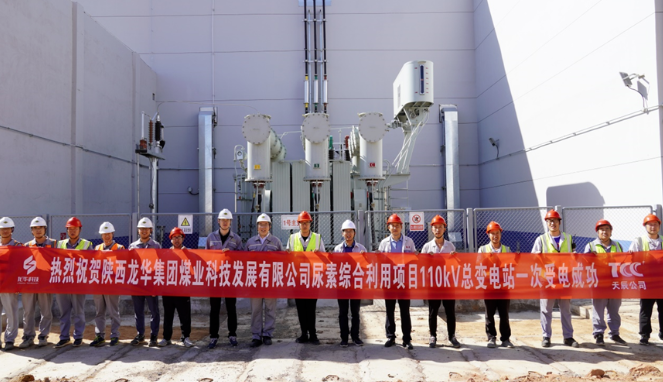

6月30日,陕西龙华集团煤业科技发展有限公司尿素综合利用项目110kV总变电站一次性受电成功!


该变电站由天辰公司自主设计独立完成,是全厂首个交付的主项,包括110kV进线2回(1661乔红Ⅰ线、1662乔红Ⅱ线,引自国网乔家沟变电站),GIS设备8个间隔,容量为63MVA 110/35kV主变3台,35kV开关柜39面,SVG  4套,接地变压器(兼所用变)4台,将为项目动力站35kV变电所、合成氨尿素35kV变电所、空分气化35kV变电所以及二期备用醋酸35kV变电所、龙华矿业提供35kV电压等级动力电源。

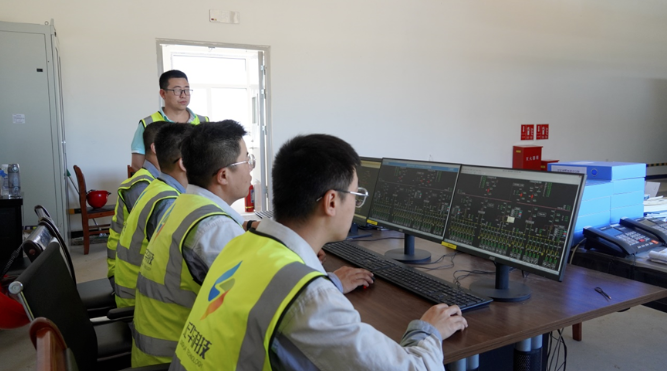

2022年9月开始土建动工,12月9日封顶并开始电气安装工作,2023年4月25日完成全部电气设备安装及调试,6月9日通过国网验收,6月30日全部设备一次受电完成,这是龙华项目部交出的完美答卷!为保证受电节点顺利达成,项目部积极催促设备材料及时到场,协调安装单位与土建单位有序施工,组织施工单位及各设备厂家现场调试,对国网验收提出的相关问题积极响应并迅速制定整改方案,同业主、监理和施工单位一起研讨受电启动方案,确保了总变电站一次受电成功。

110kV总变电站的成功受电,是整个龙华项目的一个重大节点,鼓舞了士气、振奋了人心,为后续各项建设节点达成奠定了坚实的基础。龙华项目部将以此为契机,“保节点、促中交、大干90天、决胜1130”,保质保量完成项目建设各项任务,为公司成立七十周年献礼!

上一篇:天辰公司召开2023年度上半年公共关系与市场委员会会议 下一篇:天辰公司走进天津大学开展留学生招聘工作
